A subestação da Celesc Itajaí Salseiros, que fica na Dr. Reinaldo Schmithausen entre os bairros Cordeiros e Salseiros em Itajaí está passando por uma grande reforma.
A expectativa é que os trabalhos sejam finalizados no dia 23 de dezembro, com a ampliação da capacidade.
O processo é claro, bastante complexo, para modernizar a unidade, é preciso desmontar a estrutura e depois remontar com os novos equipamentos, mas com o desafio de não interromper o fornecimento de energia elétrica para a cidade de Itajaí.
SeguirSobre as obras, Thiago Müller Martins, gerente do departamento de solar da Quantum Engenharia, empresa responsável pelo projeto explica que o local abrigará um novo novo setor com tensão de 138 kilovolts e dois transformadores de 40MVA, garantindo mais potência e segurança na transmissão.
Outro diferencial do projeto, segundo ele, está no uso de 10 módulos híbridos que, além de mais modernos, são equipamentos compactos e proporcionam melhor aproveitamento do espaço físico.

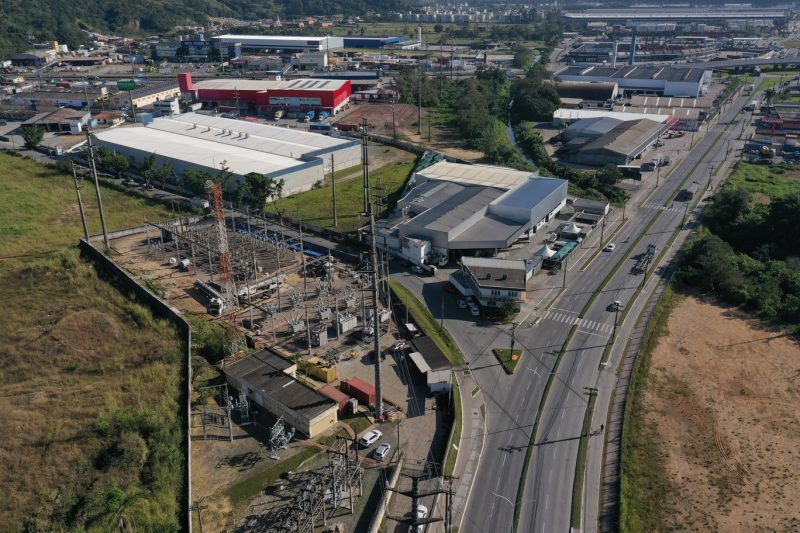

Segundo a empresa executora, trabalhos devem ser concluídos em dezembro – Foto: Tiago Vieira/Divulgação/NDQuando deu início ao projeto, em janeiro de 2021, a empresa dividiu a empreitada em cinco fases de trabalho e estabeleceu uma sequência de execução pré-definida.
E a execução precisa desse trabalho serviu para garantir a prestação do serviço de fornecimento de energia de forma contínua e também para a manter a energia aos consumidores até a execução final dos trabalhos.
default – Foto: Tiago Vieira/Divulgação/NDA empresa divulgou as 5 fases de execução dos trabalhos de modernização da subestação Itajaí – Salseiros
Fase 1:
– Instalação de três módulos híbridos de manobra de 69kV – mais modernos e menores – substituindo um disjuntor e uma chave seccionadora;
Fase 2:
– Com a instalação dos equipamentos na Fase 1, foi feita a demolição de um setor existente de 69kV da subestação;
Fase 3:
– Instalação de mais 03 módulos híbridos de linha de 69kV no local demolido na Fase 2;
– Remanejamento de quatro linhas de transmissão dentro da área da subestação, considerada a ação com maior nível de dificuldade e risco de toda a empreitada;
Fase 4:
– Concluída a Fase 3, setor de 69kV restante foi dezenergizado e demolido;
– Demolição de setor de 138kV provisório, liberando espaço para a construção do novo setor 138kV;
Fase 5:
– Implantação do novo Setor 138kV previsto no projeto, utilizando o espaço liberado com o final da Fase 4.
